金石二路道路工程12月份進度簡報
日期: 2016.12.29
來源: 德威集團
點擊: 1267
截止至2016年12月20日,我司BT項目金石二路道路工程進度如下:

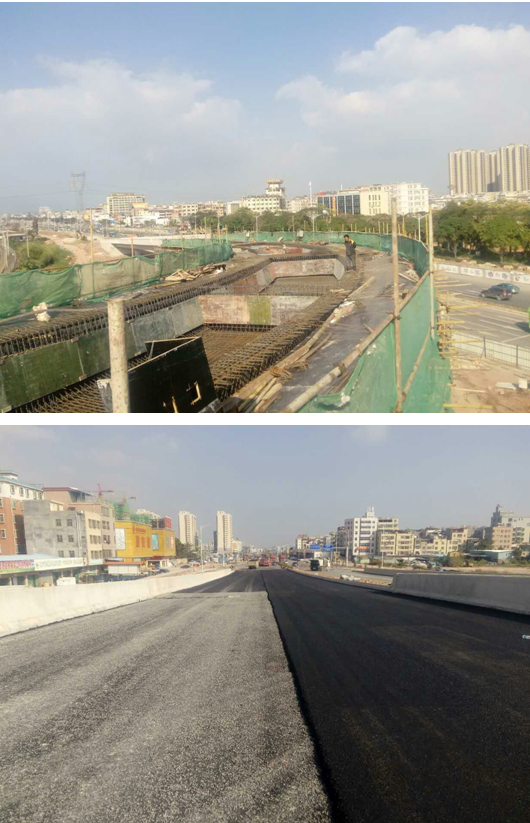

1、C匝道箱梁頂板模板安裝完成30%。

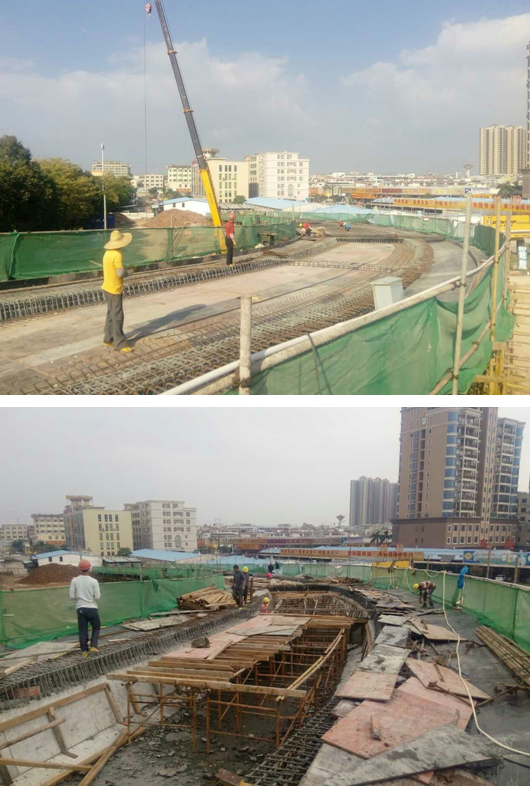

2、計劃A匝道箱梁鋼筋完成30%,實際完成90%;計劃A匝道引道上層水穩層,已按計劃完成;
3、計劃B匝道防撞護欄完成100米,已按計劃完成;
4、G輔道人行道,綠道側石全部完成,人行道磚完成20%。
5、AB匝道側面輔道,以及惠州大道輔道水穩層全部施工完成。
6、計劃惠州大道兩側過車門洞繼續拆除,正在按計劃拆除,預計月底可拆完;
7、計劃B匝道橋引道碎石層,未完成,因下雨推遲2天待路基曬干后再鋪碎石;
8、橋面清理已完成,正在進行左幅第三聯的防水施工,及底層瀝青施工完成。
